primavera公司的 p6(被甲骨文公司收购)的进度管理系统。

这个进度管理系统,在国际上已经属于规范项目管理必备的软件了。

国内很多在国外承包项目的单位都被要求用p6做进度控制。

目前国内用的好的行业有核电(秦山核电、大亚湾核电以及现在广东那边新建的核电站都是使用P6在做进度的)、水电火电(基本都是使用P6做进度),石油(中石化),煤炭(云天化)等。

总体来说在国内大型企业使用P6的比较多。

项目管理软件_P6_Pro_R2412 单机免费版,适合个人学习与使用。

A、安装方法:

将压缩文件解压到一个文件夹

双击 Primavera P6 Professional 开始安装

选择 Typical 安装

安装后选择 Run Database Configuration 配置数据库

弹出窗口中点 “增加”,右侧“驱动程序类型”中选“P6 Professional Standalone (SQLite)”,数据库名 New_Connection,

选择 “增加新的独立数据库和连接”,下一步,增加密码,别的项默认就可以,下一步,保存,“将连接增加至现有的独立数据库”,下一步,数据库连接成功。关闭配置窗口。

B、运行程序:

开始--所有应用--Oracle-Primavera P6--P6 Professional 23(x64)--点 Advanced 左侧三角--语言中选中文--

登录名 admin 输入之前配置数据库时设置的密码--点 connect --登录成功,进入程序。

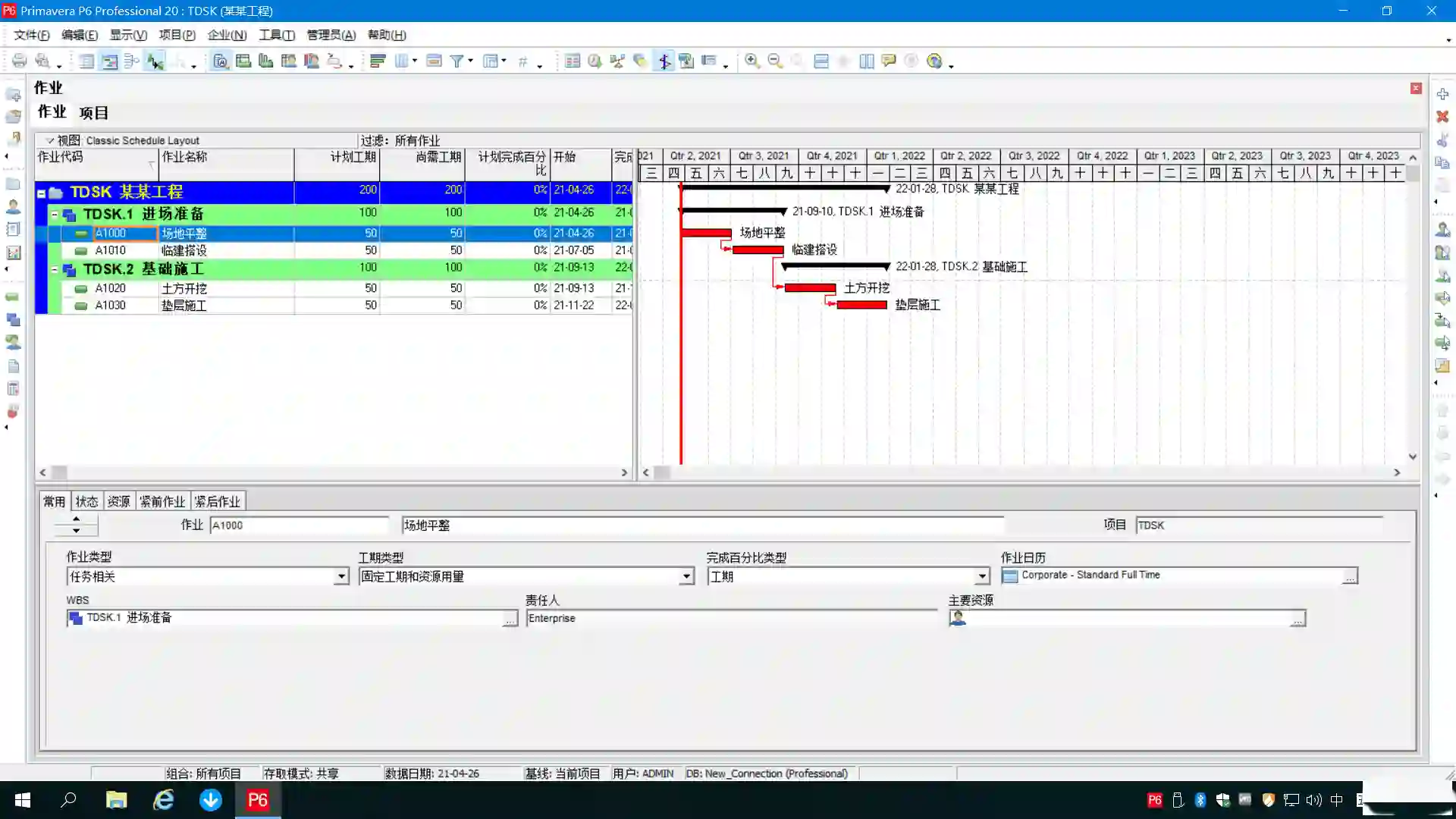

C、编制一个最简单的进度计划:

1、管理员--管理设置--行业--自己根据情况设置具体的行业;

2、企业--EPS--选择现有的EPS,选择删除,删除现有的EPS;

3、增加一个EPS,ID为英文,名称写中文,英文也可以;

4、企业--项目,此时自动打开了EPS;

5、点右上角加号,增加一个项目,此时会有新建项目向导,项目代码用英文,项目名称可以用中文,按向导新建一个项目;

6、项目--WBS,新建项目的WBS;

7、点右上角加号,增加WBS项,分类码为数字,WBS名称为中文;

8、项目--作业,为WBS增加作业;

9、设置作业间的关系;

10、工具--进度计算。

一个简单的计划完成。

注意:将附件卷一、卷二下载以后再解压使用。
